全员参与 齐心协力打好检修攻坚战

发布日期:2024-04-06


随着12万吨电解槽升温,烧碱厂大检修工作圆满落下帷幕。此次检修分厂精心组织,周密部署,在各部门及全体员工的协作配合下,顺利完成了既定检修任务。

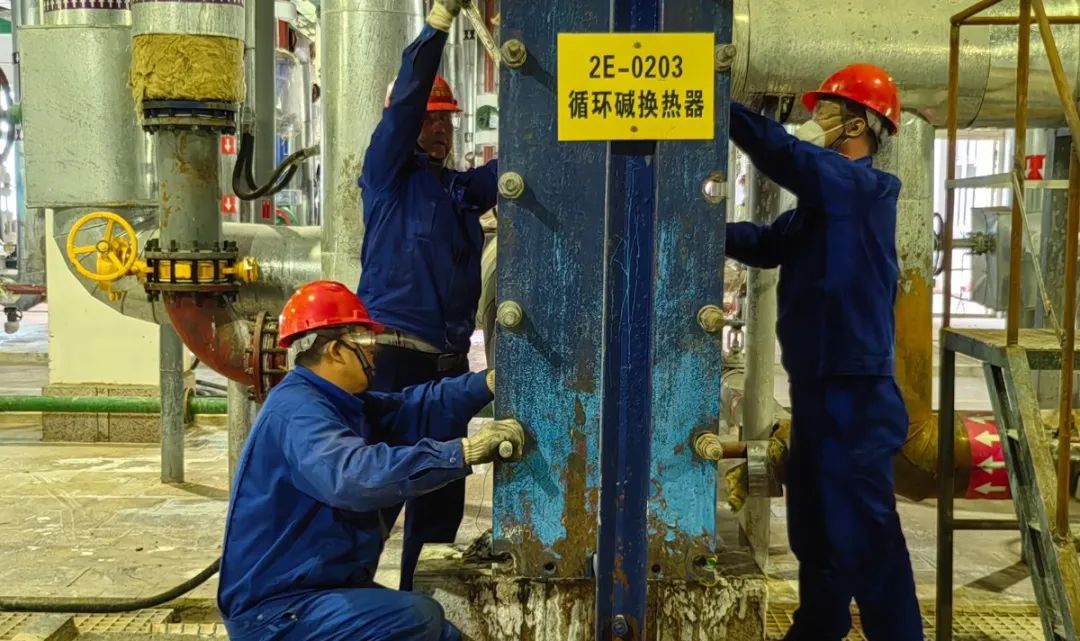

本次检修任务30项、项目安装碰口10项,新增检修项目15项,检修内容主要有氯气分配台出口调节阀更换、单槽开车碱换热器更换,物料进出口管线改动,蒸汽管口调整,阀门更换、电解行车检修平台安装及导轨加固、上槽盐水换热器蒸汽阀门更换、文丘里至渣池排尽阀更换、盐水碳酸钠、三氯化铁、氯化钡储槽清理、氯压机B出口切断阀垫子更换、A槽上槽盐水流量计、B槽上槽盐水、碱流量计更换等。





由于作业面广、时间紧、任务重,在检修前二个月,分厂就成立了设备大检修安全保障组织机构并明确人员职责,制定详细了停车检修方案。同时,要求把各检修项目的安全责任逐级落实,在检修项目上明确主要负责人、工艺、技术交底负责人、开停车方案制定、培训负责人、现场安全监督负责人等,将安全责任落实到每个人。

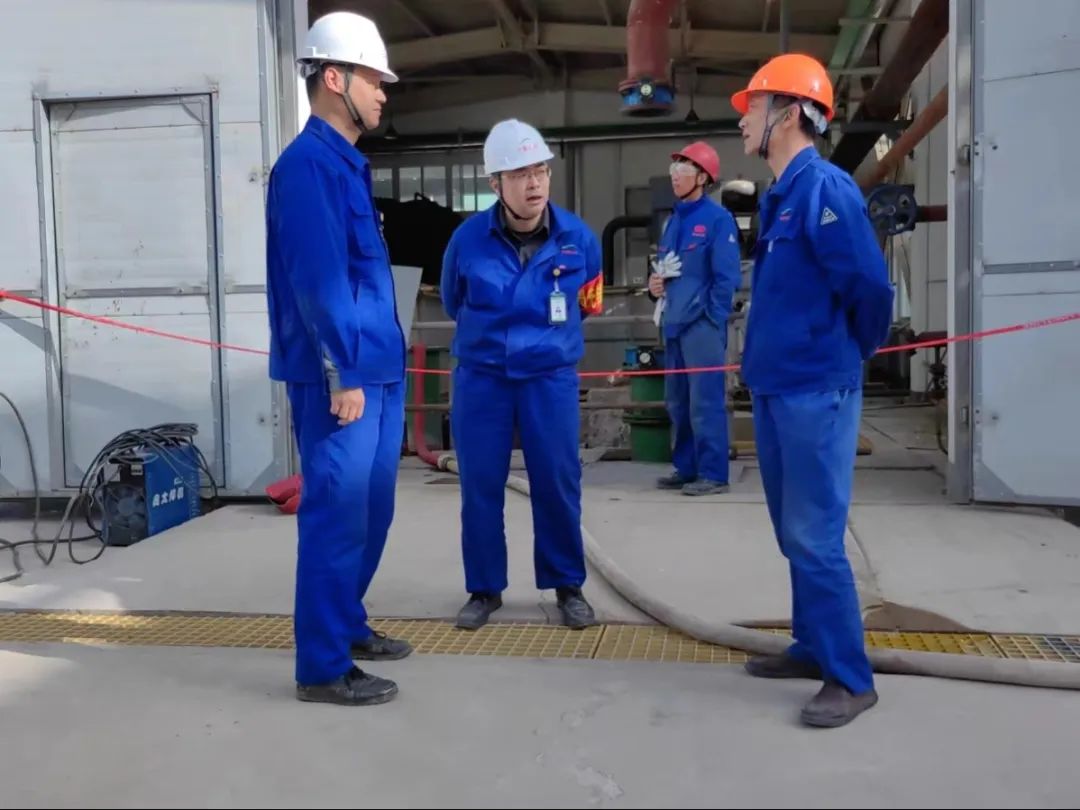

为确保每项检修任务安全受控、顺利推进,4月3日下午,分厂再次召开系统停车检修准备会。动员大会上,厂长仇飞重点对检修相关事宜统筹部署,并重点强调了检修过程中的安全工作,厂长助理梁海龙将各项检修项目逐一分解;副厂长王燕斌针对检修任务中的人员安排进行细化协调,明确每项检修项目均设有安全监护人、检修验收人,真正做到全过程闭环管理,形成“安全责任为天”的检修责任体系。

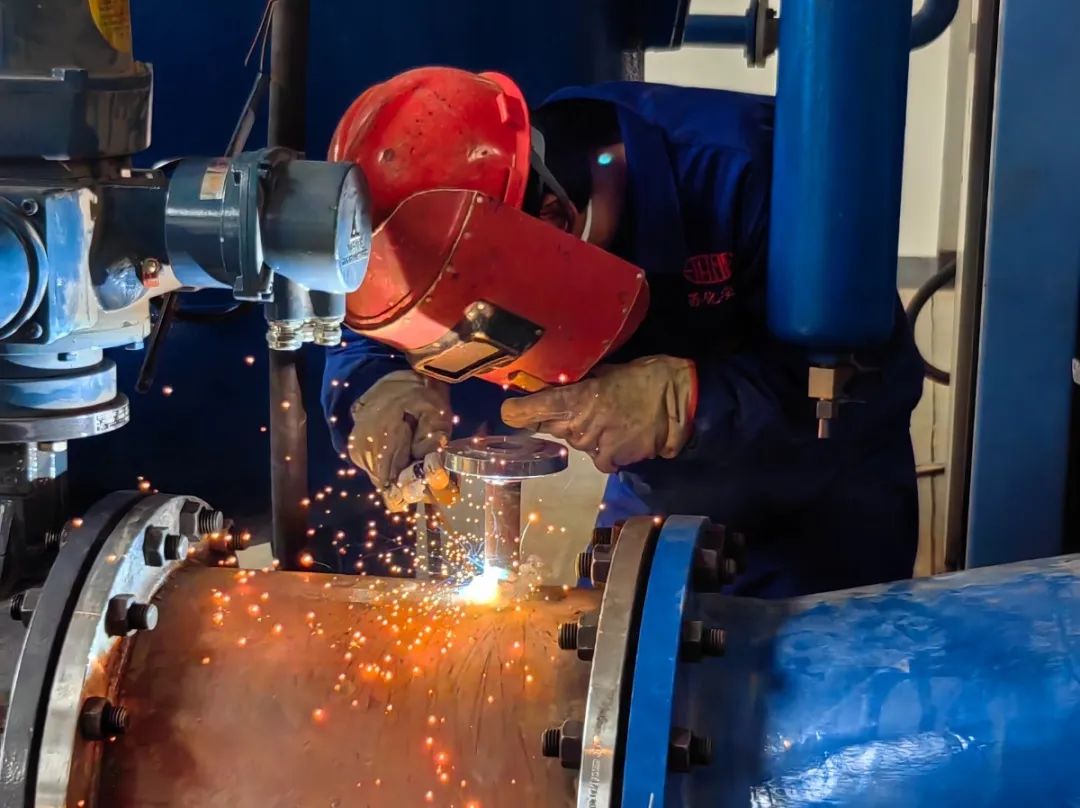

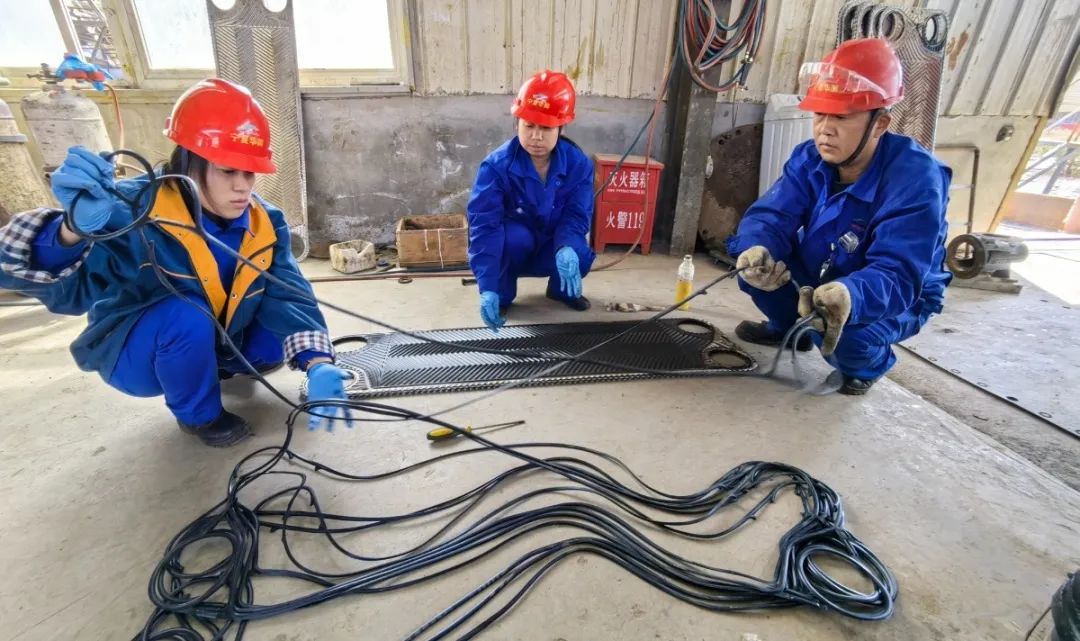

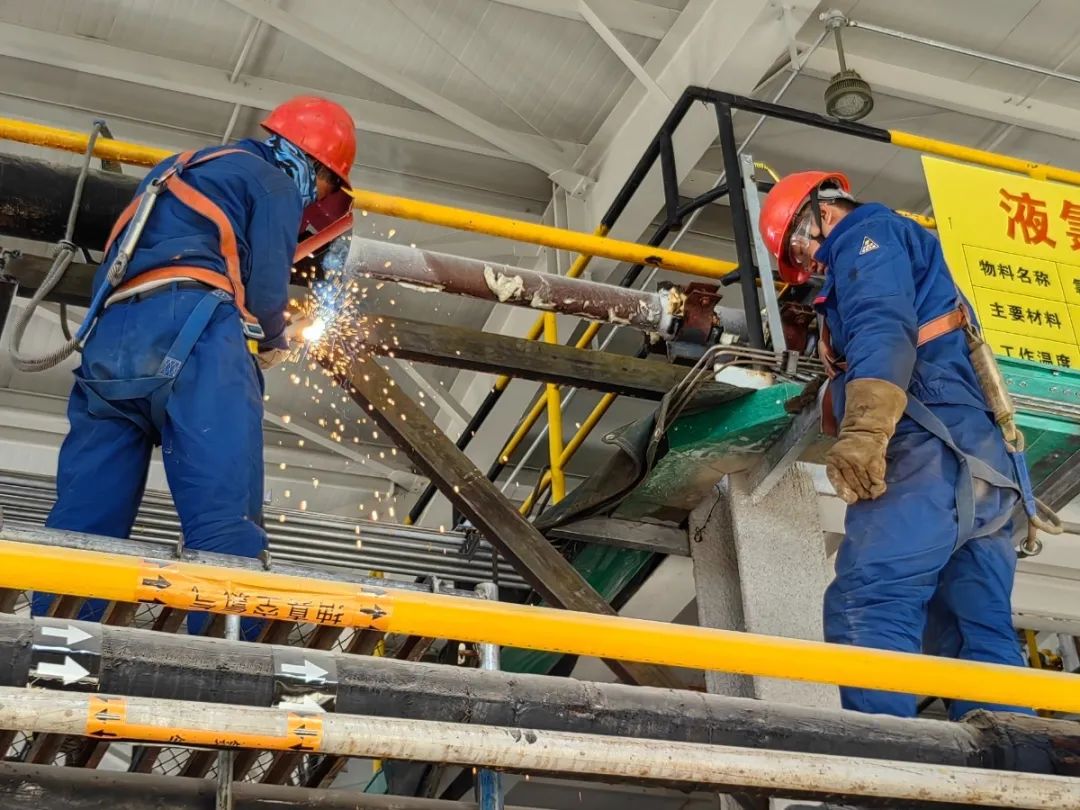

系统停车置换合格后,4日早上检修工作全面展开。走进大检修现场,扑面而来的是一派安全检修、文明检修的繁忙景象。公司常务副总经理朱利康、副总经理赵伟、分厂领导第一时间深入现场对检修工作进行统一安排部署,根据安排各管理人员及各岗位负责人迅速到达指定地点展开作业。外协施工人员工在各岗位检修负责人的带领下,克服现场作业空间小、光线暗、安装难度大等困难,相互配合,按照方案狠抓落实,一步步向前追赶进度。检修人员在分厂的统一安排下,一起作战、抢时间,工作进展得井井有条,现场气氛热火朝天。检修现场的每一个角落,随处可以看到分厂人员紧张忙碌的身影,整齐规范的场地布置、文明有序的检修过程、清晰醒目的标识和警示牌,能打硬仗、善打硬仗而著称的一支队伍,在各部门的大力支持和全体员工的共同努力下,严格遵循“安全第一,预防为主”的原则,撑起安全检修一片天,打造检修精品工程。




工作进入关键阶段,作业现场点多面广,分厂时刻绷紧安全这根弦,强化现场安全管理,明确工作任务,各项检修任务按节点提前做好安排,确保检修质量。

安全管理人员侯宝华、俞保通为了把安全工作准备得更充分,根据检修项目的要求,到现场逐一确认,并根据各检修项目的具体情况严格制定了详细的安全措施,做好相应的安全防范措施。针对重点检修项目和危险性较高的检修项目,施行重点监督与监控。

为不影响第二天检修进度,分厂要求在检修期间所有管理人员及检修人员上班集体拼车,提前一小时到岗做好检修前准备工作。

负责技术的副厂长聂昌金、工艺管理员徐辉提前对检修人员、检修任务及工作量作出安排,避免因交叉作业、人员安排不到位而影响检修进度和检修质量;分厂安全管理人员每天下班前对次日涉及到的作业票内容上报安全环保部。




设备管理员余龙还对系统停车检修所需材料、配件提早准备并核实,要求各工段主动安排材料领取,扎实抓好各环节工作,确保检修工作稳步推进。为保证检修任务能如期完成,部分管理人员及维修工在做好安全应急预案的前提下,5日当天连续24小时加班赶进度。

在紧张有序的检修现场,还分布着一群看似娇小瘦弱的身影,她们忙碌在擦机泵、清污泥、贴垫子等各个检修环节,烧碱化验中心的女工们主动到现场协助维修人员一起参与后勤保障工作,她们毫不示弱与大家一起并肩作战。6日上午各项检修全部完成,化验中心人员又积极配合进行分析检测,她们以女性特有的耐心细致为大检修贡献巾帼力量。




此次年度大修对烧碱人来说是一次大的考验,大修工作的高质量完成将对后续的提产降耗将起到关键作用。烧碱厂的全体干部员工上下拧成一股绳,铆足一股劲,全力以赴,在其他部门分厂人员的通力配合下,以实际行动保证了大修圆满完成。
